ODPRAVA ŠKODE PO NEURJU 4. AVGUSTA 2023 na JP 734141 CESTA REBERNIK
V letu 2023 je bilo večje število neurij, najhujše pa je bilo 4. avgusta, ki je poleg vseh zgornjesavinjskih občin in drugih območij Slovenije, zajelo tudi območje občine Solčava. Zlasti je bila velika škoda na javni infrastrukturi. Podnebne spremembe prinašajo vse pogostejša neurja in posledično škodo z velikimi materialnimi posledicami za celotno družbo. Z investicijskimi vlaganji želimo narediti infrastrukturo bolj odporno na vremenske vplive.

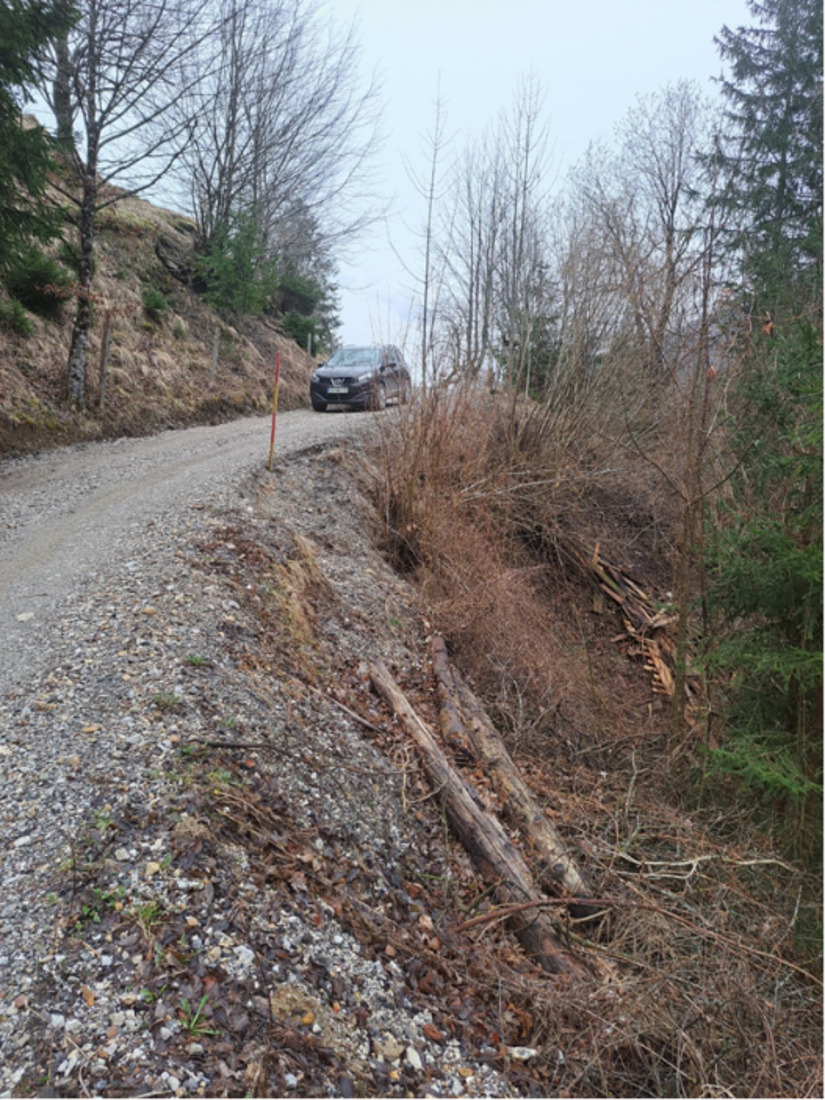

V času omenjenega neurja je na javni poti JP 734141 Rebernik, ki vodi do kmetije Rebrnik, prišlo do poškodbe in plazenja ceste na delu 180 stopinjskega ovinka, kmalu po odcepu z glavne ceste skozi Robanov kot in nekoliko višje v smeri proti kmetiji Rebernik.
Na ovinku je prišlo do poškodbe in močne erozije desne brežine nad cesto, ki je bila deloma utrjena v suho kamnito zložbo. Kamnita zložba je deloma uničena, hudourniške kanalete pod zložbo so uničene. Nad ovinkom se na cesto stekajo velike količine vode, ki nato prečkajo cesto in se prelijejo preko spodnje brežine na cesto in v kanalete pod ovinkom ali odtečejo po cesti skozi ovinek in deloma v kanalete, deloma pa se prelijejo v potok ob cesti.
Glavni namen obravnavane investicije je, da se zagotovi nemoteno in stabilno prevoznost ceste do kmetije Rebernik ter možnost gospodarjenja v gozdovih.
Cilji predvidene investicije so:
· - sanacija ceste in preprečitev nastanka nove škode
· - ureditev kontroliranega odvodnjavanja na terenu in stabilizacija terena
· - večanje odpornosti na podnebne spremembe
· - varen dostop do kmetije Rebernik
· - ohranjanje poseljenosti in možnosti gospodarjenja
· - doseganje ciljev Strategije občine Solčava do leta 2030
Predvidena je sanacija dveh odsekov poti JP 734141 Rebernik. Prvi odsek sanacije vsebuje 180 stopinjski ovinek na začetku poti, ki poteka v ozki soteski potoka. Pred ovinkom je predvidena sanacija desne brežine s pomočjo kamnite zložbe v betonu. Na levi strani poti je predvidena postavitev enostranske varnostne ograje od odcepa z glavne ceste ob potoku do ovinka. Na območju ovinka je na levi, notranji strani predvidena izvedba prepusta pod cesto. Za sanacijo same ceste JP 734141 Rebernik smo na dolžini 57,0 m predvideli obnovo celotnega ustroja ceste z nasutjem tampona – grede. Drugi odsek sanacije obsega podporo ceste na kratkem odseku pod cesto na območju plazu. Zato smo predvideli izgradnjo lesene dvostenske kašte polnjene s kamnitim materialom.
Podatki o financiranju
AKTIVNOST | Vrednost BREZ DDV | DDV | Vrednost Z DDV |
Projektna dokumentacija | 7.400,00 | 1.628,00 | 9.028,00 |
Gradbena dela | 79.011,55 | 17.382,54 | 96.394,09 |
Gradbeni nadzor | 1.900,00 | 418,00 | 2.318,00 |
SKUPAJ: | 88.311,55 | 19.428,54 | 107.740,09 |
